歷史沿革
早期探索
清光緒二十四年(1898年),清政府與英商怡和洋行訂立《蘇杭甬鐵路草約》,由於義和團和江浙二省人民廢約運動,抵制了英國對路權的掠奪。
清光緒三十一年(1905年)7月,商辦“浙江鐵路有限公司”成立,在上海斜橋洋務局集會,公推兩淮鹽運使湯壽潛為總理,四品京堂劉錦藻為副總理,籌辦全浙鐵路。因資金欠缺,由清政府出面,向英國財團借款150萬英鎊,商定年利5厘,在鐵路盈餘中支付本息。英商還提出要以路權作抵押,築路的鋼材、機車必須向他們購買。這些無理要求.理所當然地遭到浙江人民的反對,他們決定發行股票,自籌資金,一年集資484萬銀元。清政府既不敢得罪英帝,又害怕民眾反對,因此採取了所謂“兩全”政策,將借款、造路分為兩事,路由中國造,款向英國借,最後是中國國內籌集部分股金,向英國財團借了部分款子。
清光緒三十四年(1908年),浙江與海外華僑又集新股535萬銀元,先後共集資1019萬銀元,投入該線建設。清庭迫於內外壓力,改借款為存款。鐵路由“商辦浙江省鐵路有限公司”興建。
清宣統二年(1910年)6月,滬杭甬鐵路寧波至曹娥段開工。
民國元年(1912年)12月,寧波至慈谿(今慈城)段修通試行,長18.19千米。寧波站建在江北槐樹路(今江北公園處),首開客車一列,僅兩節車廂。
民國2年(1913年)12月,寧波至曹娥段全段完工。
民國3年(1914年)6月11日,寧波至曹娥段通車,長77.9千米。
民國25年(1936年)10月,蕭山至曹娥段始建。
民國26年(1937年)11月,蕭山至曹娥段鋪通,但地理上受曹娥江阻隔,而以當時的財力和技術,無法建造跨江鐵路橋,因此蕭山至寧波全線未能貫通,二段鐵路運輸均需渡江換車。
民國27年(1938年),為防日軍進犯,滬杭甬鐵路管理局奉命將蕭甬鐵路道軌及枕木逐段拆除。
民國31年(1942年)始,寧紹商車聯營處將寧波至曹娥段路基逐段改為汽車路。於是,耗時28年、花費大量財力、精力建造的蕭甬鐵路化為烏有。
民國35年(1946年),中華民國國民政府擬籌劃禁滲只修復甬曹段鐵路,因戰事頻繁,經濟崩潰,修復事宜終成泡影。
恢復重建
中華人民共和國成立後,杭甬鐵路蕭甬段在原路基上分段重建(僅莊橋站以東為新填路基),並計畫延築至鎮海穿山,故曾名蕭穿鐵路。
1953年7月1日,杭甬鐵路蕭甬段開始分段重建,蕭山至曹娥段先行開工。
1954年12月底,蕭山至曹娥江段全部竣工。
1955年1月15日始,修建曹娥至穿山段,6月底修通至餘姚,9月底修通至慈谿(今慈城),12月12日修通至莊橋。由於莊橋至寧波南門段因餘姚江青林渡鐵路大橋兩岸地基鬆軟,路堤屢次塌方,而以當時的技術水平,無法解決這一難題,工程無奈暫停。此後一段時間內,寧波市民欲坐火車北上,只能從莊橋上車。至是年底,寧波南門至穿山段完成路基,以及部分橋涵、房建、通訊等工程。同年7月1日,蕭山至曹娥江段正式通車。
1956年2月1日,蕭山至莊橋段投入臨時管理營運,4月30日驗收交接,5月1日起正式通車營業。
1957年4月1日,中華人民共和國原鐵道部寧波基點試驗組在蘇聯專家幫助下,對餘姚江鐵路大橋兩岸進行軟土築路試驗,1959年春告成。是年6月9日,莊橋至寧波南門段續修,9月28日完竣。翌日,在寧波南站舉行通車典禮。至此,杭甬鐵路蕭甬段全線修復。寧波延伸至穿山一段,因故停建。
1982至1984年間,寧波轄境線路路戀享寒敬基拓寬,兩側加砌片石矮牆。
增設二線
1993年,原中華人民共和國鐵道部、浙江省共同提出增建蕭甬鐵路二線可行性研試再朽究報告。同年,原中華人民共和國國家計畫委員會具文批覆,12月,杭甬鐵路蕭甬段二線工程一期開工,由原中華人民共和國鐵道部與浙江省人民政府合資建設。
1998年,杭甬鐵路蕭甬段二線工程建成通車。
1999年7月,原中華人民共定翻騙祖和國鐵道部、浙江省政府批准成立蕭甬鐵路有限責任公司,註冊資本20.4億元,鐵道部占87%,浙江省占13%。同年,新增出資方寧波港務局,公司註冊資本24.7億元,上海鐵路局占88.1%,浙江省鐵路建設投禁愉勸資總公司占9.5%,寧波港務局占2.4%。
電化改造
2006年11月,杭甬鐵路蕭甬段電氣化改造工程開工,對原獄辯蕭山站(不含)至寧波站鐵路雙線實施電化改造。
2009年5月29日,杭甬鐵路蕭甬段進行接觸網熱滑試驗;蘭蒸歸次日,第一趟由電力機車牽引的貨物列車從江北洪塘編組站開往杭州喬司;同年9月28日,杭甬鐵路蕭甬段電氣化改造完工並開通運營,順利開行第一列和諧號動車組列車。
2018年4月,利用杭甬鐵路富餘通行能力開行的紹興市域城際列車——
紹興風情旅遊新幹線開通運營。
2019年7月,紹興風情旅遊新幹線和寧波至餘姚城際鐵路貫通運營。
2020年,經過改造的杭州南站將會投用,鐵路部門將會安排杭州南至紹興(上虞)4對8趟城際(市域)列車,其中:杭州南至紹興2趟,上虞至杭州南6趟。這也是利用蕭甬鐵路既有線開通城鐵列車後,城際(市域)列車首次開進杭州。運營初期,杭州南至錢清免費乘坐,仍需憑票乘車,7月1日,紹興市委書記正式宣布紹興城際線“進杭”列車開行。
線路站點
設計參數
沿線車站
截至2017年12月,杭甬鐵路全線共設14座車站,自西向東分別
杭州站、杭州南站、夏家橋站、錢清站、紹興站、皋埠站、上虞站、餘姚西站、餘姚站、蜀山站、慈城站、寧波北站、莊橋站、寧波站。
線路走向

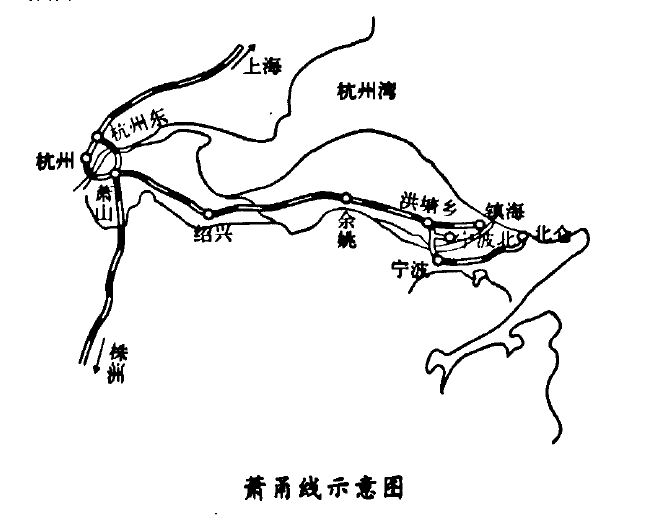

杭甬鐵路自滬昆鐵路杭州站引出,經杭州市上城區、蕭山區,紹興市柯橋區、越城區、上虞區,餘姚市,寧波市江北區,止於寧波站。
運營情況
運營歷程
1955年7月,杭甬鐵路蕭山至曹娥江段正式通車後,每日開行客運列車2對,客貨混合車1對,貨運列車4至5對。
1956年5月,杭甬鐵路蕭山至莊橋段正式營業後,每日開行杭州至寧波混合列車1對,貨運列車4至5對。
1960年4月21日起,增開97次、98次杭甬快客1對,連前共為4對。
1985年,客運班車增到8對。
1987年4月,又增滬甬持快車1對。
1989年,紹興站過往客運班車共為9對;紹興境內每日開行貨物列車15對。
1995年末,杭甬鐵路蕭甬段圖定客車8對、貨車23對;實際客車8對、貨車上行21.8對,下行21.5對。
生產數據
1956年,杭甬鐵路蕭甬段當年完成貨物傳送量24.04萬噸。
1989年,杭甬鐵路紹興境內各站完成貨物傳送量201.9萬噸,到發量275.1萬噸。
1995年,杭甬鐵路蕭甬段旅客年傳送量為743.06萬人,貨物年傳送量為355.15萬噸。
1989年,杭甬鐵路紹興境內各站完成貨物傳送量201.9萬噸,到發量275.1萬噸。
1990年,杭甬鐵路紹興市境各站,旅客年傳送量442.8萬人次,日均傳送旅客1.23萬人次,春節期間日均超過2萬人次。
2017年6月17日至7月17日,利用杭甬鐵路開行的寧波至餘姚城際鐵路“陽明號”列車累計運送旅客73672人次,日均客流2455人次,單日最高傳送旅客4411人次。
設備設施
車輛設施
2009年起,杭甬鐵路蕭甬段全線完成電氣化改造後,大面積採用和諧型電力機車。
2009年9月28日至2013年6月30日,杭甬鐵路開行和諧號動車組列車,車型有CRH1、CRH2。
2017年6月,寧波至餘姚城際鐵路開通運營後;2018年4月,紹興風情旅遊新幹線開通運營後,相繼投入CRH6F-A型動車組進行運營。
CRH6F-A型動車組,每列4編組,坐席載客量244人,全列額定載客量663人。
運行系統
杭甬鐵路蕭甬段運輸調度指揮系統採用
列車調度指揮系統(TDCS),各站設TDCS分機設備,並預留升級為CTC的條件。系統所需車次號校核系統採用無線通信方式。
寧波通信站設定光纖終端設備(OLT),其餘中間站設定光纖網路單元設備(ONU),為沿線車站、所等提供自動電話通道、2/4線音頻通道、2/4線音頻共線通道、64Kb/s數據通道、2M通道等,杭甬鐵路蕭甬段各站自動電話通過光纖接入網系統仍然納入寧波程控交換機。
利用上海局調既有數字專用通信系統設備,杭甬鐵路蕭甬段各車站均改造為數字專用通信分系統設備,並為無線列調系統提供通道,將列調、貨調、無線列調、電調及站場電話系統納入鐵路數字專用通信系統網。
建設成果
重點工程
新塘特大橋位於杭州南站至夏家橋站區間,全長1960米, 共有116個墩台,大橋橫跨浙贛鐵路,總投資5000多萬元,為國家“九五”鐵路重點工程項目控制工程。該工程自1998年1月8日開工,於1999年6月建成。
姚江特大橋全長908.14米,是杭甬鐵路蕭甬段複線的咽喉和控制性工程,為國家重點工程,於2001年11月合龍。
柯橋城區段高架改造工程全長7.8千米,其中柯橋特大高架橋長5.66千米,途經阮四村、阮三村、柯橋村、獨山村、柯橋站,總投資12億元;該工程自2009年11月初步設計方案通過審查,2010年7月正式開工建設,並於2014年1月7日全線通車。
榮譽表彰
2004年,杭甬鐵路蕭甬段姚江特大橋工程獲2003年度中華人民共和國鐵道部優質工程二等獎。
2010年12月,杭甬鐵路蕭甬段電氣化改造工程獲2010年度中國鐵建股份有限公司優質工程獎。
2017年5月,杭甬鐵路紹興東站及貨場遷建工程獲中華人民共和國國家鐵路局2015-2016年度鐵路優質工程(勘察設計)二等獎。
價值意義
蕭甬鐵路
(杭甬鐵路蕭甬段)電化改造的實施將有助於實現中國東部沿海鐵路電化成網,對加速寧波與杭州、上海等長三角城市的經濟互動將起到積極作用。
(中國新聞網評)1953年7月1日,杭甬鐵路蕭甬段開始分段重建,蕭山至曹娥段先行開工。
1954年12月底,蕭山至曹娥江段全部竣工。
1955年1月15日始,修建曹娥至穿山段,6月底修通至餘姚,9月底修通至慈谿(今慈城),12月12日修通至莊橋。由於莊橋至寧波南門段因餘姚江青林渡鐵路大橋兩岸地基鬆軟,路堤屢次塌方,而以當時的技術水平,無法解決這一難題,工程無奈暫停。此後一段時間內,寧波市民欲坐火車北上,只能從莊橋上車。至是年底,寧波南門至穿山段完成路基,以及部分橋涵、房建、通訊等工程。同年7月1日,蕭山至曹娥江段正式通車。
1956年2月1日,蕭山至莊橋段投入臨時管理營運,4月30日驗收交接,5月1日起正式通車營業。
1957年4月1日,中華人民共和國原鐵道部寧波基點試驗組在蘇聯專家幫助下,對餘姚江鐵路大橋兩岸進行軟土築路試驗,1959年春告成。是年6月9日,莊橋至寧波南門段續修,9月28日完竣。翌日,在寧波南站舉行通車典禮。至此,杭甬鐵路蕭甬段全線修復。寧波延伸至穿山一段,因故停建。
1982至1984年間,寧波轄境線路路基拓寬,兩側加砌片石矮牆。
增設二線
1993年,原中華人民共和國鐵道部、浙江省共同提出增建蕭甬鐵路二線可行性研究報告。同年,原中華人民共和國國家計畫委員會具文批覆,12月,杭甬鐵路蕭甬段二線工程一期開工,由原中華人民共和國鐵道部與浙江省人民政府合資建設。
1998年,杭甬鐵路蕭甬段二線工程建成通車。
1999年7月,原中華人民共和國鐵道部、浙江省政府批准成立蕭甬鐵路有限責任公司,註冊資本20.4億元,鐵道部占87%,浙江省占13%。同年,新增出資方寧波港務局,公司註冊資本24.7億元,上海鐵路局占88.1%,浙江省鐵路建設投資總公司占9.5%,寧波港務局占2.4%。
電化改造
2006年11月,杭甬鐵路蕭甬段電氣化改造工程開工,對原蕭山站(不含)至寧波站鐵路雙線實施電化改造。
2009年5月29日,杭甬鐵路蕭甬段進行接觸網熱滑試驗;次日,第一趟由電力機車牽引的貨物列車從江北洪塘編組站開往杭州喬司;同年9月28日,杭甬鐵路蕭甬段電氣化改造完工並開通運營,順利開行第一列和諧號動車組列車。
2018年4月,利用杭甬鐵路富餘通行能力開行的紹興市域城際列車——
紹興風情旅遊新幹線開通運營。
2019年7月,紹興風情旅遊新幹線和寧波至餘姚城際鐵路貫通運營。
2020年,經過改造的杭州南站將會投用,鐵路部門將會安排杭州南至紹興(上虞)4對8趟城際(市域)列車,其中:杭州南至紹興2趟,上虞至杭州南6趟。這也是利用蕭甬鐵路既有線開通城鐵列車後,城際(市域)列車首次開進杭州。運營初期,杭州南至錢清免費乘坐,仍需憑票乘車,7月1日,紹興市委書記正式宣布紹興城際線“進杭”列車開行。
線路站點
設計參數
沿線車站
截至2017年12月,杭甬鐵路全線共設14座車站,自西向東分別
杭州站、杭州南站、夏家橋站、錢清站、紹興站、皋埠站、上虞站、餘姚西站、餘姚站、蜀山站、慈城站、寧波北站、莊橋站、寧波站。
線路走向
杭甬鐵路自滬昆鐵路杭州站引出,經杭州市上城區、蕭山區,紹興市柯橋區、越城區、上虞區,餘姚市,寧波市江北區,止於寧波站。
運營情況
運營歷程
1955年7月,杭甬鐵路蕭山至曹娥江段正式通車後,每日開行客運列車2對,客貨混合車1對,貨運列車4至5對。
1956年5月,杭甬鐵路蕭山至莊橋段正式營業後,每日開行杭州至寧波混合列車1對,貨運列車4至5對。
1960年4月21日起,增開97次、98次杭甬快客1對,連前共為4對。
1985年,客運班車增到8對。
1987年4月,又增滬甬持快車1對。
1989年,紹興站過往客運班車共為9對;紹興境內每日開行貨物列車15對。
1995年末,杭甬鐵路蕭甬段圖定客車8對、貨車23對;實際客車8對、貨車上行21.8對,下行21.5對。
生產數據
1956年,杭甬鐵路蕭甬段當年完成貨物傳送量24.04萬噸。
1989年,杭甬鐵路紹興境內各站完成貨物傳送量201.9萬噸,到發量275.1萬噸。
1995年,杭甬鐵路蕭甬段旅客年傳送量為743.06萬人,貨物年傳送量為355.15萬噸。
1989年,杭甬鐵路紹興境內各站完成貨物傳送量201.9萬噸,到發量275.1萬噸。
1990年,杭甬鐵路紹興市境各站,旅客年傳送量442.8萬人次,日均傳送旅客1.23萬人次,春節期間日均超過2萬人次。
2017年6月17日至7月17日,利用杭甬鐵路開行的寧波至餘姚城際鐵路“陽明號”列車累計運送旅客73672人次,日均客流2455人次,單日最高傳送旅客4411人次。
設備設施
車輛設施
2009年起,杭甬鐵路蕭甬段全線完成電氣化改造後,大面積採用和諧型電力機車。
2009年9月28日至2013年6月30日,杭甬鐵路開行和諧號動車組列車,車型有CRH1、CRH2。
2017年6月,寧波至餘姚城際鐵路開通運營後;2018年4月,紹興風情旅遊新幹線開通運營後,相繼投入CRH6F-A型動車組進行運營。
CRH6F-A型動車組,每列4編組,坐席載客量244人,全列額定載客量663人。
運行系統
杭甬鐵路蕭甬段運輸調度指揮系統採用
列車調度指揮系統(TDCS),各站設TDCS分機設備,並預留升級為CTC的條件。系統所需車次號校核系統採用無線通信方式。
寧波通信站設定光纖終端設備(OLT),其餘中間站設定光纖網路單元設備(ONU),為沿線車站、所等提供自動電話通道、2/4線音頻通道、2/4線音頻共線通道、64Kb/s數據通道、2M通道等,杭甬鐵路蕭甬段各站自動電話通過光纖接入網系統仍然納入寧波程控交換機。
利用上海局調既有數字專用通信系統設備,杭甬鐵路蕭甬段各車站均改造為數字專用通信分系統設備,並為無線列調系統提供通道,將列調、貨調、無線列調、電調及站場電話系統納入鐵路數字專用通信系統網。
建設成果
重點工程
新塘特大橋位於杭州南站至夏家橋站區間,全長1960米, 共有116個墩台,大橋橫跨浙贛鐵路,總投資5000多萬元,為國家“九五”鐵路重點工程項目控制工程。該工程自1998年1月8日開工,於1999年6月建成。
姚江特大橋全長908.14米,是杭甬鐵路蕭甬段複線的咽喉和控制性工程,為國家重點工程,於2001年11月合龍。
柯橋城區段高架改造工程全長7.8千米,其中柯橋特大高架橋長5.66千米,途經阮四村、阮三村、柯橋村、獨山村、柯橋站,總投資12億元;該工程自2009年11月初步設計方案通過審查,2010年7月正式開工建設,並於2014年1月7日全線通車。
榮譽表彰
2004年,杭甬鐵路蕭甬段姚江特大橋工程獲2003年度中華人民共和國鐵道部優質工程二等獎。
2010年12月,杭甬鐵路蕭甬段電氣化改造工程獲2010年度中國鐵建股份有限公司優質工程獎。
2017年5月,杭甬鐵路紹興東站及貨場遷建工程獲中華人民共和國國家鐵路局2015-2016年度鐵路優質工程(勘察設計)二等獎。
價值意義
蕭甬鐵路
(杭甬鐵路蕭甬段)電化改造的實施將有助於實現中國東部沿海鐵路電化成網,對加速寧波與杭州、上海等長三角城市的經濟互動將起到積極作用。
(中國新聞網評)
