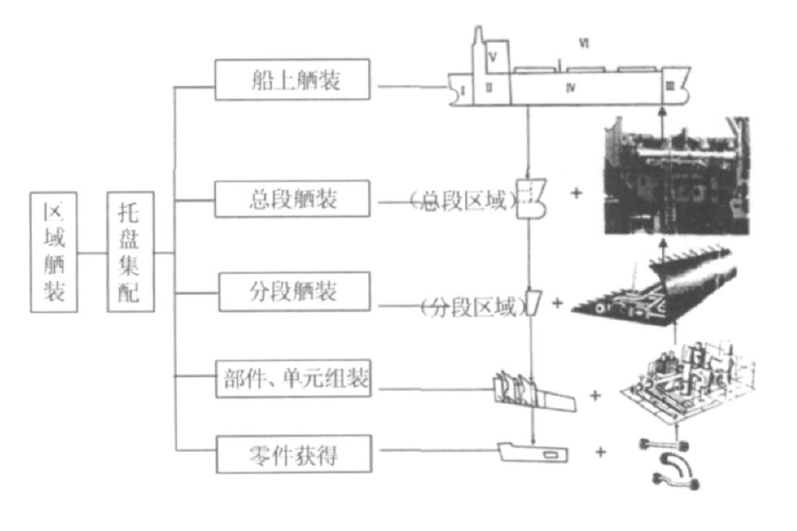

區域舾裝

區域舾裝

區域舾裝是把整艘船按空間而不是按系統劃分成區域,對屬於某一個區域的所有舾裝件,按單元舾裝、分段舾裝、船上舾裝三個作業階段(方法)進行舾裝件安裝的作業方法,即按區域進行預舾裝的舾裝方法。

基本介紹

  • 中文名:區域舾裝
  • 外文名:zone outfitting
  • 要點:模組安裝
  • 歸屬學科:工程技術
  • 套用領域:船舶工業
引言,區域舾裝的內涵,區域舾裝的基本特徵,區域舾裝的基本原則,區域舾裝的運行,

引言

一般說來,區域舾裝分單元模組舾裝、分段總段舾裝和船上舾裝幾個作業階段。單元模組舾裝包括十分重要的舾裝階段單元模組組裝,即將若干相關設備如泵、電動機、控制器等安裝在一個共同的基座上裝配成一個單元或模組,再作為一個整體在以後適當的棲裝階段安裝就位在船體結構上。若有必要,還可將其在安裝就位之前進行液壓或電氣試驗。單元或模組組裝作業可與船體建造同步或並行進行。

區域舾裝的內涵

區域舾裝的基本特徵

1.區域舾裝是按區域(塊)組織,綜合安裝圖表示出一個區域內的所有系統和設備,由一個綜合施工組織或者複合技能工完成該區域內的一切舾裝作業。
2. 舾裝不再是船體的後續作業,而是與船體作業並行。
3.設計好綜合布置圖,綜合布置圖是開展區域棲裝的依據。通過貫徹船舶建造方針,在詳細設計的後階段就開始初步的構思,直到生產設計開始便作出綜合布置圖,這就是舾裝生產設計。
4.儘可能擴大分段總段舾裝和單元模組舾裝工作量,儘量減少船上棲裝作業,以縮短造船周期。
5. 舾裝生產設計的全盤考慮,使得區域舾裝的施工環境、通風、照明等作業條件得到改善,有效地。保證了文明生產,減少事故發生,提高了產品質量,減少返工和浪費。
6.按區域設計和按區域生產,促使舾裝生產組織合理化。

區域舾裝的基本原則

(1)一切以“先行舾裝”為出發點 。
即實現“預製預裝”,具體表現為單元和分段預舾裝中不是將散件往上裝,而是將小單元作為中間產品集成裝入。
(2)機艙盆舾裝。
對機艙的先行舾的實施,應該在船體分段劃分時,為“盆舾裝”創造條件。如盆舾裝實例:分段接頭布置在機艙內底密集區的上部。已裝上分段的機械和管子並不影響總裝焊接。
(3)儘量將仰向作業改變成下向(俯向)作業。
下向作業是一個普遍的製造技術原則,尤其對大型件的焊接和安裝。它既是提高效率、改善勞動條件和提高製造質量的手段,也是編制計畫和生產設計的階段工作目標。

區域舾裝的運行

區域舾裝法的運行過程中,主要涉及到設計、物資供應、生產、計畫管理、勞動組織等方面。實施區域舾裝法工作流程歸納如下。
(1)實施船舶舾裝產品導向型工程分解(PWBS);
(2)編制建造方針;
(3)按區域進行三維建模並設繪工作圖;
(4)編制托盤管理表;
(5)制定作業計畫,制訂托盤工程進度表;
(6)區域舾裝生產組織合理化;
(7)建立強有力的集配中心;
(8)根據托盤表信息,由集配中心配套器材;
(9)按每個托盤信息進行有程式的精度控制作業;
(10)統計實際工作量,並與計畫值相比較。

相關詞條

熱門詞條

聯絡我們
