高爾寺隧道,別名“高爾寺山隧道”,位於中國四川省甘孜藏族自治州境內,穿越高爾寺山,是上海—聶拉木公路(318國道)的組成部分。

高爾寺隧道於2011年5月開工建設,於2015年7月18日順利貫通,同年12月30日試開放通行。

高爾寺隧道連線甘孜州康定市和雅江縣,全長5682米,為單洞雙向行車特長高海拔越嶺公路隧道,按三級公路標準設計,設計速度為40千米/小時。

基本介紹

建設歷程,隧道位置,隧道設計,隧道結構,隧道參數,設備設施,建設成果,運營情況,價值意義,

建設歷程

2011年5月,高爾寺隧道開工建設。
2015年7月2日,高爾寺隧道平導洞順利開挖貫通;同月18日,高爾寺隧道順利貫通;12月11日,高爾寺隧道主洞路面工程全部澆築完成;同月30日,高爾寺隧道試開放通行。

隧道位置

高爾寺隧道位於四川省甘孜藏族自治州康定縣新都橋鎮與雅江縣交界處,穿越高爾寺山。途經高爾寺隧道的公路是上海—聶拉木公路(318國道)東俄洛村至海子山段。

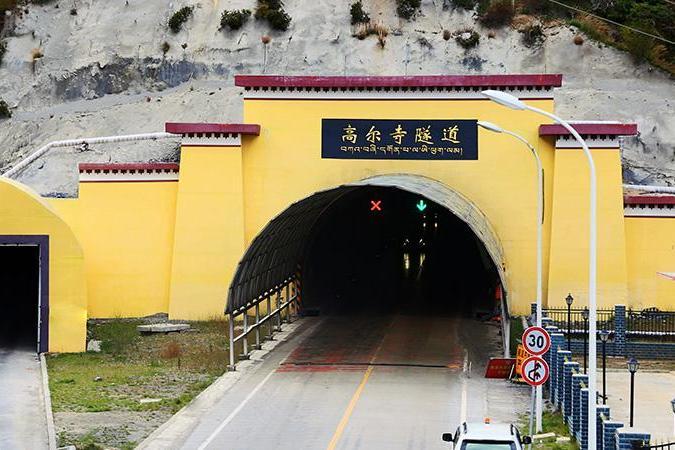

高爾寺隧道

隧道設計

隧道結構

高爾寺隧道按三級公路標準設計,為單洞雙向兩車道行車特長隧道,設定貫通平行車行導洞作為運營輔助救援通道和通風風道。

隧道參數

高爾寺隧道設計時速40千米/時,建築限界寬度9.0米,高度4.5米,長5682米。
高爾寺隧道
高爾寺隧道規模

設備設施

高爾寺隧道內配有專門的通風和照明設備。

建設成果

  • 建設難題
高爾寺山隧道施工過程中,建設單位克服了高原缺氧、有效施工期短、施工效率低、地材奇缺、圍岩破碎、地下水豐富、電力不足等諸多困難:
①在海拔近4000米的山腰上挖隧道,讓身體適應自然環境,是建設者遭遇的第一個挑戰。高寒、缺氧,隧道外的氧氣含量只有平原地區的50%左右,隧道內的氧氣含量在這個基礎上還要打個對摺。洞內通風困難、灰塵顆粒多,加之高原缺氧,時刻威脅著洞內施工人員的生命安全。;
②由於高原缺氧,燃油燃燒不充分,機械設備功效嚴重降低,長時間高負荷運轉,使得設備老化極其嚴重,機械利用率極低,維修頻率高,影響了施工進度;
③高爾寺隧道橫穿3個斷層,地質結構複雜,施工作業困難;
④高爾寺隧道的圍岩以薄層狀碳質千枚岩為主,受隧道湧水較大影響,易發生坍塌,處治坍塌需要花費很長時間,致使施工推進艱難;
⑤在地電力網並沒有像條件較好地區一樣全覆蓋,規格標準低,電力嚴重不足,缺少維護維修。在隧道開工建設之初,施工用電完全供應不上。
在克服自然條件,穩定施工隊伍方面,建設單位項目醫務室對新招的人員在進場培訓前會進行2至3天的生理觀測,通過初步觀測後,再進行培訓,培訓的內容包括高原反應各類併發症症狀以及應急處理方法等。同時,提高施工人員待遇,吸引更多的人參與到項目建設中來。
結合項目建設中遇到的種種問題,建設單位不定期進行技術專題討論和指導,做好地質超前預報,科學、安全推進隧道施工進度。對於斷層地帶嚴格控制每一循環的進尺,每一循環不宜超過3米,地質條件特別差的施工段落,則須控制在0.5至1米內;為了防止隧道洞發生坍塌事故,圍岩較差路段,儘可能不進行爆破施工,能進行機械開挖的儘量機械開挖,避免爆破對圍岩產生擾動。
對於電壓不夠的情況,建設單位則採用在隧道內建電力中轉站,實現高壓進洞,並採用自發電補充的方式,確保隧道每天的施工作業能正常開展。

運營情況

高爾寺隧道試通行期間仍有部分機電設備尚在安裝調試中,隧道內限速20千米/小時。
2019年12月18日,高爾寺隧道開展2019年度突發事件應急演練,對各類機動車輛進行全封閉式交通管制,管制時間為上午10:00—11:00、下午14:00—15:00,其餘時間為通行時間。當日15:00,G318線甘孜州康定市高爾寺隧道2019年度突發事件應急演練結束,解除交通管制,恢復正常通行。

價值意義

高爾寺隧道建成後將縮短里程21公里,節省通行時間40餘分鐘,繞避陰山冰雪路段老路,屆時將極大地提升道路抗災能力、通行能力和行車安全性。
