南昌東站捷運站(Nanchang East Railway Station),位於江西省南昌市青山湖區鐵路南昌東站出站廳正下方,是南昌捷運2號線東延線的終點車站,亦是規劃中的南昌捷運7號線的換乘站。

南昌東站捷運站於2021年開工建設,預計於2025年完工通車。

基本介紹

  • 中文名:南昌東站
  • 外文名:Nanchang East Railway Station
  • 所屬地區:江西省南昌市青山湖區
  • 運營線路:南昌捷運2號線、南昌捷運7號線(規劃)
  • 開工時間:2021年
  • 開通時間:2025年(預計)
  • 車站位置:江西省南昌市青山湖區南昌東站出站廳正下方
  • 軌道類型:捷運
  • 站點布置:地下二層島式站台
  • 進度:建設中
建設歷程,車站結構,位置地圖,南昌捷運2號線,南昌捷運7號線,

建設歷程

2021年12月7日,江西省發展和改革委員會發布《江西省發展改革委關於南昌市軌道交通2號線東延工程初步設計的批覆》,指出:南昌東站為2、5、7號線換乘車站(其中2、5號線採用雙島四線平行換乘,與7號線十字換乘),與國鐵南昌東站出站大廳結合設計。5號線胡坊站、南昌東站及7號線南昌東站與本工程同步實施。
2022年9月10日,南昌捷運2號線東延工程南昌東站主體結構順利封頂,為高鐵站房建設提供了有力的工期保障。
南昌東站
南昌東站捷運站主體結構封頂
2022年9月,中鐵二局承建的南昌東站綜合配套項目預留捷運工程全部順利封頂,按期兌現了業主節點目標,有力保障了南昌東站站房工程和全線鋪軌工期。
南昌東站
南昌東站捷運站主體結構封頂
2022年12月28日,江西省發展和改革委員會發布《江西省發展改革委關於南昌市軌道交通2號線東延工程設計變更的批覆》,指出:根據南昌東站站城一體化地下空間開發方案變化,並考慮軌道交通建設時序影響,取消原同步實施的軌道交通7號線南昌東站主體土建工程,在維持原設計標準及基本功能區不變的基礎上,調整2、5號線南昌東站車站規模。變更後南昌東站(2、5、7號線換乘站)總建築面積由原92959.09平方米調整為59836.70平方米,車站近期為2、5號線平行雙島換乘車站,沿東西向布置,車站總長680米,採用地下二層島式車站,預留遠期7號線下穿及節點換乘條件。車站共設6個出入口,8組風亭。2、5號線南昌東站車站底板局部加強、同時對豎向受力構件增設樁基,預留7號線遠期實施條件。
2023年5月,南昌捷運2號線東延工程南昌東站基坑土方開挖順利結束。8月20日,南昌捷運2號線東延03標南昌東站車站主體結構順利封頂。12月10日,南昌捷運2號線胡坊站-南昌東站區間右線順利貫通。
南昌東站
中鐵四局南昌東站基坑土方開挖順利結束

車站結構

南昌東站捷運站為南昌捷運2、7號線換乘車站,採用雙島四線平行換乘,採用地下二層島式車站。

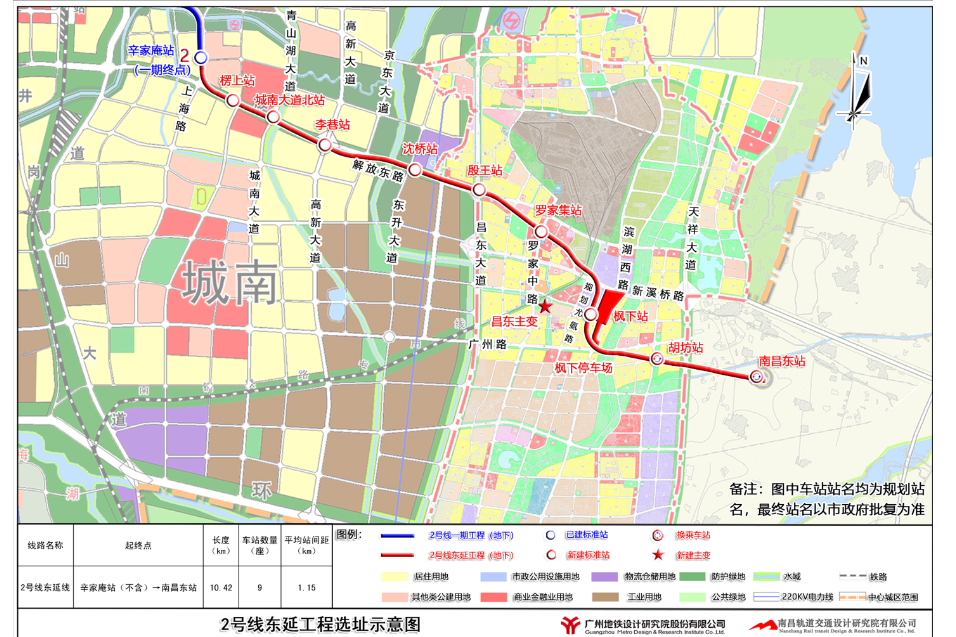

位置地圖

南昌捷運2號線

下一站(開往南路站):胡坊站(暫未開通)

南昌捷運7號線

南昌捷運7號線屬於規劃中,下一站(開往觀洲站):胡坊站(暫未開通)
