基本介紹
結構,歷史,地圖信息,
結構
有檢修庫、運用庫等17棟房屋;此外瑤湖定修段將配備4台電梯;捷運公安分局城東派出所設定在瑤湖定修段旁。
歷史
- 2009年6月2日《南昌市軌道交通1號線一期工程環境影響報告書(簡本)》公示,將在紫陽大道北側、尤氨公路西側建設占地約28.6公頃的瑤湖定修段。
- 2010年8月30日的1號線一期24個站進行征名中本頂修短的位置改為現址。
- 2011年8月瑤湖定修段工程正式全國招標。
- 2013年12月3日為保證2014年7月1日的首列捷運列車入庫,定修段開始了鋪軌施工。
- 2013年12月6日艾溪湖東站至瑤湖定修段入段線區間盾構始發。
- 2014年3月8日艾溪湖東站至瑤湖定修段盾構區間出段線貫通。
- 2014年7月1日首列列車入庫。
- 2014年11月7日用於1號線相關維護的工程車內燃機車4台、平板車5台、網軌檢測車1台、隧道清洗車1台、接觸網架線作業車1台、接觸網放線作業車1台和接觸網剛性懸掛安裝作業平台1個入庫定修段。
- 2016年6月30日南昌捷運2號線臨時安置於瑤湖定修段,並將轉移至生米綜合捷運基地。

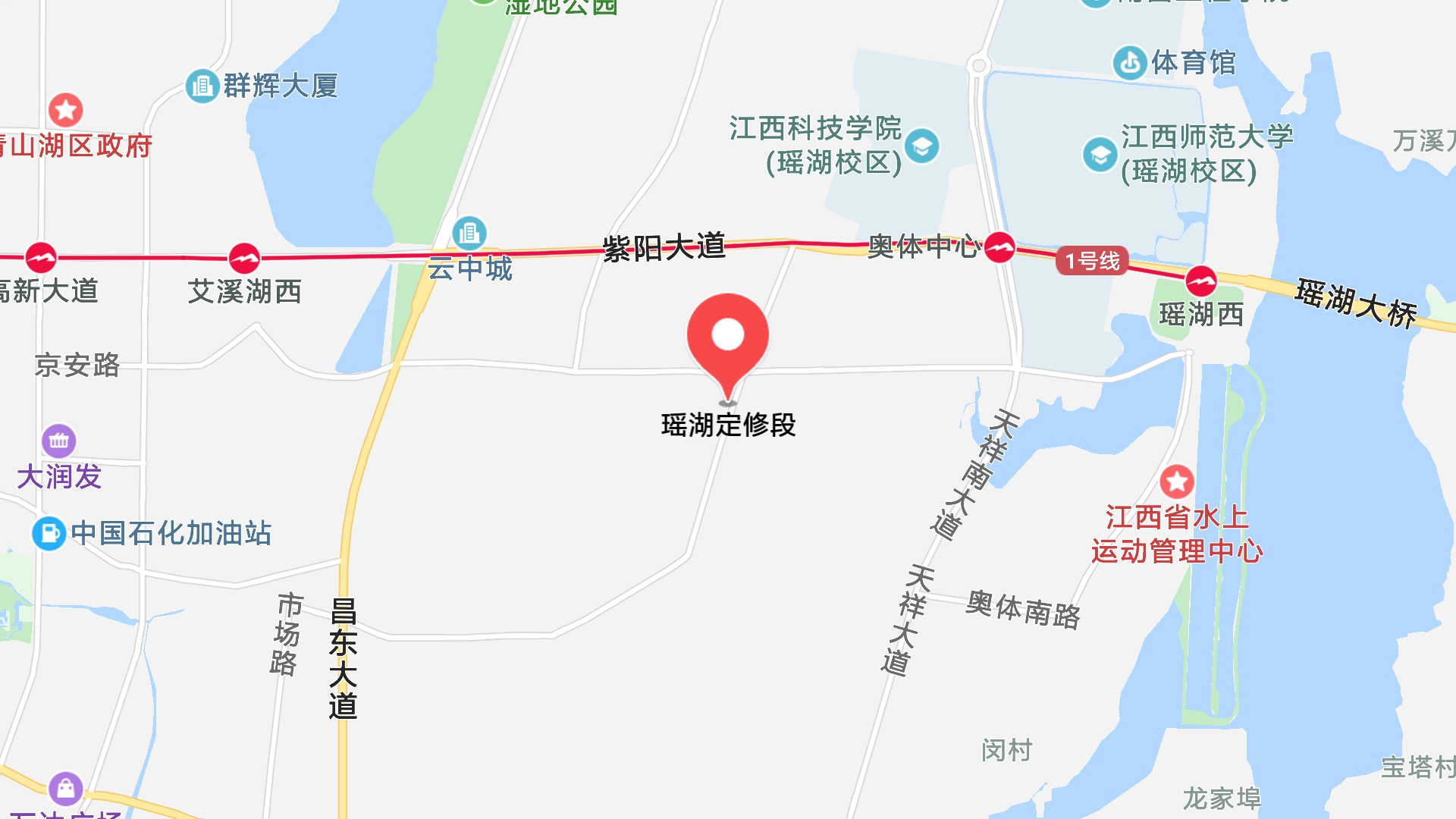

地圖信息
地址:南昌市南昌縣尤氨路
