珠海BRT

珠海BRT

珠海市東西部快速公共運輸系統(Zhuhai Bus Rapid Transit),簡稱珠海BRT。珠海BRT作為連線珠海市東西部的快速公交走廊,首期工程起點為前山樞紐站,終點為湖心路口樞紐站,全程共設9站,長度約20.9公里,發車間隔為2分鐘,全程僅需25分鐘。

珠海東西部快速公交工程前山橋至湖心路口段項目總投資8.8億元,計畫於2016年春節動工。 而事實上,由於規劃問題,原“珠海BRT”已轉變為“幹線公交”。

截至2020年3月,珠海已開通B1、B2、B3、B4、B5、B6、B7、B8、B9、B20共10條“B”線公交。

基本介紹

  • 中文名:珠海BRT
  • 外文名:Zhuhai Bus Rapid Transit
  • 公交類型:城市快速公交(幹線公交)
  • 所屬地區:廣東省珠海市
  • 報站語言:國語、粵語
  • 車票價格:1 元
  • 運營機構:珠海公交巴士有限公司
概況,運營方案,站點列表,運營車輛,工程方案,

概況

2016年11月16日,珠海公交開通B1快(後更名為B1路)和B2路。B1快沿途停靠湖心路口總站、湖心路口(往前山總站方向單邊)、南屏街口、北山、華發新城、前山總站,計畫班次間隔約11分鐘,票價2元/人次。B2路沿途停靠湖心路口總站、燈籠路口、中電大廈、吉大、海濱公園、公積金中心、灣仔沙、鳳凰北、海虹總站等20餘站,計畫班次間隔約7分鐘,票價3元/人次。
2018年1月15日,珠海公交新開行B9路幹線(前山總站-金鼎總站),該線路開行初期投入11台12米新能源純電動車運行,班次間隔約16-20分鐘,實行無人售票一票制,票價3元/人次。在120分鐘內持珠海通達IC卡乘坐B9路與沿線其他常規公交線或Z字頭微公交線路換乘可享受差額換乘優惠。
2018年8月16日,珠海公交新開行B3路(湖心路口總站—海虹總站)幹線公交,線路投入26台車輛運營,計畫班次間隔約8-10分鐘,服務時間為:湖心路口總站6:10-21:30,海虹總站6:10-21:30,實行無人售票一票制,3元/人次,與Z線及其它常規線路實施差額換乘優惠。
2018年8月31日,珠海公交新開行B20路(神前總站—華發蔚藍堡總站),初期投入6台12米新能源純電動車運行,計畫班次間隔約15-30分鐘,票價2元/人次,與Z字頭線路及其它常規公交線路實施差額換乘優惠。
2019年1月,新開B5、B6幹線(海虹總站-上沖-海虹總站)、B7、B8(上沖檢查站-吉大-上沖檢查站)。
2020年2月24日,新開B4幹線(湖心路口總站-香洲)

運營方案

珠海BRT運行之後,原有的公交線路將有大調整,將會對常規公交線路進行調整最佳化,預計將減少6條公交線路,最佳化三條公交線路,屆時珠海東西連線的公交出行將變成分段式的快速“微公交”形式。
珠海BRT原計畫採用站台售票方式,珠海東西公交線路最高價為7元,BRT運行之後,包括換乘在內的公交費用將不會超過現價,全程一票制2元。而事實上,因市政規劃問題,現珠海BRT實際上己變為幹線公交,現為上車投幣收費,全程一票制1元。

站點列表

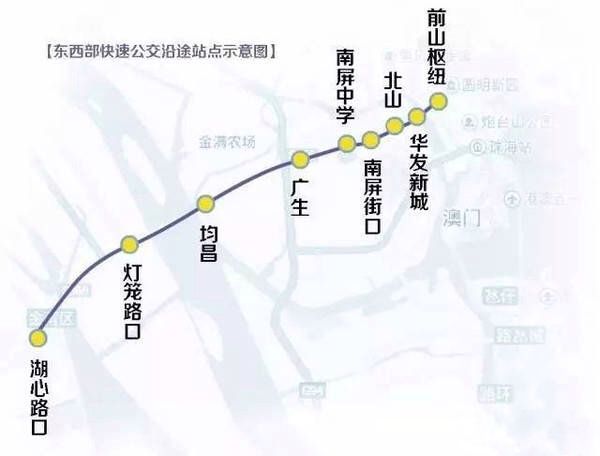

珠海市東西部快速公交B1路(拱北口岸總站至湖心路口總站)共設15個站:
1
珠海大道東
13
2
湖心路口
珠海大道東
泥灣門大橋
3
燈籠路口
珠海大道東
12
珠海大橋
4
珠海大橋東
珠海大道東
11
5
均昌(奔圖科技)
珠海大道東
10
6
廣昌
珠海大道東
9
7
廣生
珠海大道東
8
——南屏隧道——
8
珠海大道東
7
——前山大橋——
9
海榮新村
港昌路
6
10
婆石
港二路
5
11
供水總公司
粵海中路
4
12
合羅山
粵海中路
3
13
涼粉橋
粵海中路
2
14
迎賓南路
15
友誼路
1

運營車輛

珠海的BRT為純電動公車,有普通車和鉸接車,其中鉸接車車型為GTQ6186BEVBT20,長18米,普通車用於所有線路,18米鉸接車僅於B2、B5運行,均用於早晚高峰。

工程方案

珠海BRT將不採用投入較高的“中間通行”方案,而是將BRT專用道設定在道路兩側。其中,南屏段設在輔道上,普通公車也可在BRT專用道上通行。因此,該輔道將不再允許其它車輛通行,但全程安裝監控,其他車輛禁止通行。
珠海BRT項目將有五大工程,包括前山立交改造工程、前山大橋至明達路段拓寬工程、前山樞紐(臨時)站及中間站點建設工程、湖心路口樞紐站建設工程、BRT車輛購置工程。
其中,前山立交改造工程主要是增加地面層淨高,前山立交地面層高度僅有2.5米,僅適於轎車和行人通行。此次改造,將通過下挖地面的辦法,增加地面層高度,增至3.5米,而BRT在內的公車均在3.3米以下,為公車同行提供了條件。近期,前山大橋下至港昌路的閘道將被拆除,改為大橋車道。到2017年年底前,前山大橋至明達路將進一步拓寬,在現有大橋兩側各新修一座2車道的橋樑,最終使前山大橋一共達到12個車道。施工期間,將架設一座鋼便橋便於同行。
