建興高速(江蘇鹽城建湖至江蘇泰州興化高速公路)

建興高速(江蘇鹽城建湖至江蘇泰州興化高速公路)

本詞條是多義詞,共2個義項
更多義項 ▼ 收起列表 ▲

江蘇鹽城建湖至江蘇泰州興化高速公路。

建興高速全線採用雙向四車道高速公路標準建設,設計速度120公里/小時,是阜寧—溧陽高速公路的中間核心路段。

2024年2月6日,建興高速公路正式通車。

基本介紹

  • 中文名:建興高速
  • 別名:建興高速公路
  • 地理位置:江蘇省
  • 起點:鹽城建湖
  • 類型:雙向四車道高速公路
  • 終點:泰州興化
  • 開通日期:2024年2月6日
項目簡介,建設歷程,建設意義,

項目簡介

阜寧至溧陽高速公路建湖至興化段工程是江蘇省“十五射六縱十橫”高速公路網規劃中“縱三”的重要組成部分。項目起自鹽洛高速公路九龍口樞紐,北接已建阜寧至溧陽高速公路阜寧至建湖段,止於興化南互通,南接已建阜寧至溧陽高速公路興化至泰州段,全長71.72公里。全線採用雙向四車道高速公路標準,設計時速120公里,共設定互通式立交7處、服務區兩處。項目於2021年6月開工建設,2024年1月底通過交工驗收。

建設歷程

2020年12月開工建設。
2021年8月6日,建湖至興化高速公路鹽城段首件蓋梁澆築完成,項目蓋梁施工正式拉開序幕。
2021年12月19日,在建興高速公路鹽城3標中交一公局五公司項目部鹽寶線特大橋施工現場,隨著最後一桶水泥灌漿料成功灌注,該標段裝配式立柱施工全部完成,比計畫工期提前了一個月,為下一步蓋梁安裝全面施工打開了作業面,同時也為完成項目年度目標任務奠定了堅實基礎。
2022年1月10日中午12點,隨著最後一斗混凝土入模,建湖至興化高速公路鹽城5標南通路橋公司項目部橋樑墩柱施工全部完成,成為建興高速公路鹽城段首家全部完成橋樑墩柱施工任務的單位。2月16日,在建興高速公路鹽城3標中鹽寶線特大橋施工現場、建湖南互通墩柱模板安裝現場等工地,各項復工復產已全面展開。4月11日,建興高速公路鹽城5標綱要河大橋箱梁順利完成架設,標誌著上部結構施工正式進入“快車道”。5月12日,建興高速公路鹽城5標南通路橋工程公司項目部晨陽路支線上跨橋箱梁順利完成架設,為七月底晨陽路支線上垮橋全線貫通打下了堅實基礎。同日,該標段陳王河大橋最後一片蓋梁澆築完成,至此,建興高速公路鹽城5標南通路橋工程公司項目部橋樑基礎及下部結構施工全部完成。6月11日,建興高速公路鹽城境首節段鋼箱梁吊裝施工順利完成。9月,建興(鹽城建湖縣至泰州興化市)高速公路鹽城段與省道125分離式立體交叉主線上跨特大橋箱梁架設順利完成,比計畫工期提前10天。11月8日,建興高速公路鹽城段水穩底基層攤鋪施工順利完成.12月1日,建興(建湖至興化)高速鹽寶線特大橋全線貫通。
2023年1月1日,建興高速興化西互通交叉主線橋連續梁順利合攏,標誌著建興高速泰州段三座特大橋全部完成合攏。3月25日,建興高速公路鹽城段建湖南互通主線上跨331省道40米箱梁架設順利完成。4月18日下午,伴隨著最後一方混凝土澆築完畢,項目主體工程順利完工,較勞動競賽節點目標提前10餘天,為項目建成通車奠定堅實基礎。12月,建興高速公路興化段完成路基橋涵工程,完成全部路面底基層、基層、瀝青下面層、瀝青中面層、瀝青上面層,完成98%房建工程、94%交安工程、95%三大系統(監控系統、收費系統、通信系統)工程。

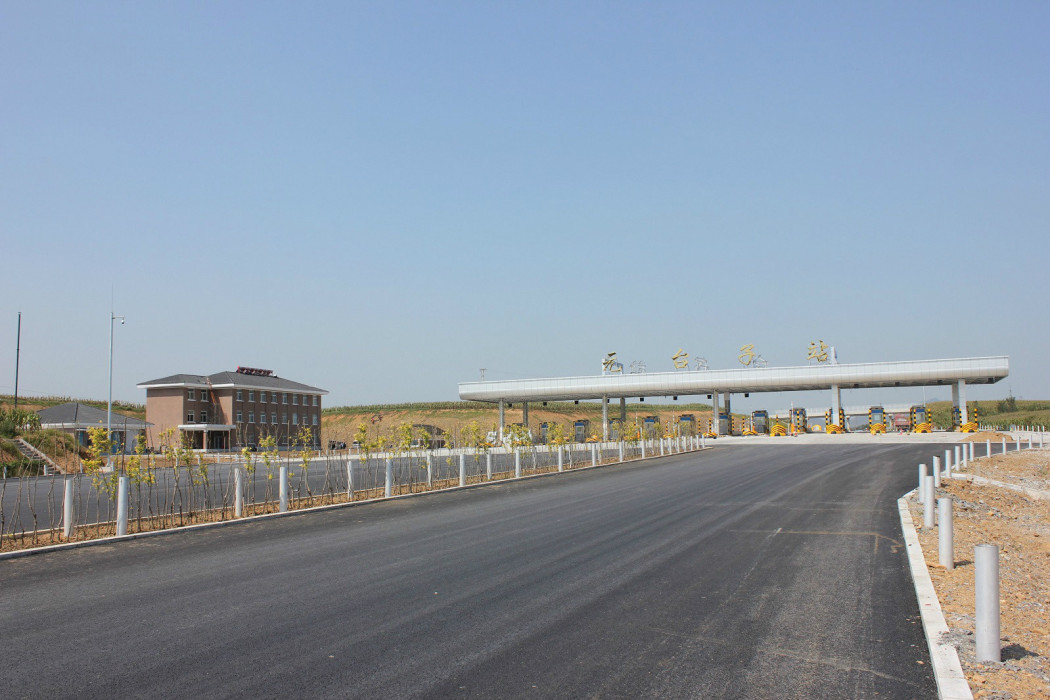

建興高速
建興高速公路鹽城段建湖南互通主線上跨331省道40米箱梁
2024年1月30日,阜寧至溧陽高速公路建湖至興化段工程項目提前完成建設任務,順利通過江蘇省交通工程建設局組織的交工驗收。2月6日,建興高速公路正式通車。

建設意義

建湖至興化高速公路通車後,打通了蘇中南北聯繫的高速新通道,對促進蘇中與蘇南、蘇北協同發展、完善區域高速公路網具有重要意義,同時對改善里下河地區公眾出行條件,推動蘇北腹地經濟發展,更好地帶動沿線旅遊和漁業、蟹藕等產業發展,助力鄉村振興等發揮重要作用。
