韶水幹線

韶水幹線

韶水幹線公路連線全國重要的紅色旅遊區韶山和國家4A級旅遊區——水府旅遊區,為湘潭境內重要的旅遊公路,有利於落實交通運輸部、國家旅遊局等六部門聯合印發的《關於促進交通運輸與旅遊融合發展的若干意見》,有利於完善湘潭市範圍內旅遊路網,構建湘潭“快進慢游”的旅遊交通網路,對於助推湘潭創建國家全域旅遊示範市、韶山創建全國紅色旅遊融合發展示範區均具有重大意義。

韶水幹線工程總共分兩期完成,一期工程已於2018年12月18日竣工完成,二期工程已完成招標工作。

基本介紹

  • 中文名:韶水幹線
  • 別名:韶水幹線公路
  • 路基寬:一期線路:12米;二期線路:10米
  • 車 道:雙向兩車道
  • 公路等級:二級公路
  • 設計時速:60公里
  • 投用狀態:一期工程已竣工投用,二期已完成投標
  • 途經道路:一期線路途經X055,二期線路途經G354
韶水幹線一期,韶水幹線二期,線路信息,招標信息,最新進展,

韶水幹線一期

韶水幹線一期工程分兩個階段建設,其中:第一階段工程為水府大道一期和水府大橋,經湘鄉市棋梓鎮、水府庫區至毛田鎮,第一階段路線全長5.981公里,已於2018年6月16日正式竣工通車;第二階段工程為水府大道二期,路線全部在毛田鎮境內,向西側延伸止於毛田與婁底交界處,隨著水府大道二期的建成通車,韶水幹線一期工程全線竣工通車。
2018年12月18日,隨著水府大道二期標尾瀝青砼面層鋪設完畢,韶水幹線一期工程實現全線竣工通車。
水府大道二期是湖南省幹線改造“十二五”重點實施項目,自2017年5月開工建設,總投資1.265億元。項目全長16.7公里,東起於水府大橋毛田連線線,經毛田鎮區,止於毛田與婁底交界處。
該項目設計採用二級公路標準,路基寬12m、面層總厚度76cm 。“整個水府大道二期路段路基工程均採用液壓強夯機器進行擊實”韶水幹線公路建設指揮部辦公室工程部部長黃明軍說,此舉可有效的防止路基不均勻沉降,確保路基質量。
韶水幹線一期開通後,我們到湘鄉市區再也不用排隊等輪渡和走坑窪山路了,寬闊的瀝青路、漂亮的水府大橋,一路暢行,至少能節約半個小時的車程,這真是實實在在的民生工程。”毛田鎮芬水村的劉先生翹起了大拇指。
一期線路的開通將大大方便來自西側的婁底高鐵南站、婁底汽車南站以及西側的所有旅客或市民前往水府廟旅遊區休閒度假。
2021年12月16日,G354、S328韶山經月山至水府廟公路一期工程順利通過竣工驗收。
韶水幹線

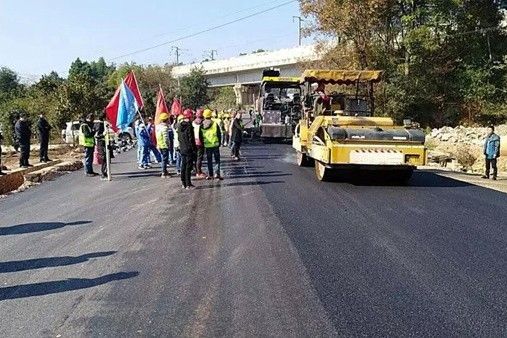

韶水幹線一期線路示意圖

韶水幹線二期

線路信息

韶水幹線二期(G354)起點位於韶山市韶山鄉湘韶村,與韶山環線相接,途經韶山鄉、湘鄉市白田鎮、月山鎮、翻江鎮,終點位於湘鄉市棋梓鎮白雲村,與S312相接。項目全長39.52公里,實際建設里程27公里。

招標信息

韶水幹線二期於2020 年8 月27日至9月8日在湖南省招標投標監管網、湘潭市公共資源交易網、湘潭市交通運輸局官網對中標候選人進行了公示,現公示期已滿且無投訴意見反饋,現將中標單位公告如下:
中標單位:湖南對外建設集團有限公司
中標金額:玖仟叄佰伍拾柒萬壹仟叄佰伍拾肆元零角零分(¥93571354.00元)
計畫工期:24個月。
韶水幹線二期為韶山經月山至水府廟公路,工程範圍為白田段K2+910~K10+348和翻江至棋梓段K0+000~K8+825.247兩段。
白田段K2+910~K10+348路線長7.439652km,路基寬度10米,雙向2車道,車道寬3.5m,按二級公路標準建設,設計速度60km/h,汽車荷載等級採用公路—I級,其餘技術指標均按現行部頒《公路工程技術標準》(JTGB01-2014)及有關設計規範執行,翻江至棋梓段K0+000~K8+825.247路線長8.809536km,路基寬度10米,按二級公路標準建設,設計速度60km/h,汽車荷載等級採用公路—I級,其餘技術指標均按現行部頒《公路工程技術標準》(JTGB01-2014)及有關設計規範執行,造價約10878萬元。

最新進展

2021年10月21日據紅網報導:G354豐年堂至白田鎮段正在進行施工圖設計。
2021年10月8日湘鄉市交通建設投資開發有限公司在湘鄉市政府官方網站回復市民:G354、S226韶山經月山至水府廟(二期)公路工程,施工單位已於2020年10月進場,用地報批因國家土地政策調整(需先征拆後再用地報批),故未正式施工。目前我公司和市自然資源局、市交通運輸局等相關單位正在積極辦理相關手續,待審批通過後迅速推進項目建設,現階段已安排部署填平保暢,保障周圍居民的正常通行。
2021年6月21日湘鄉市交通建設投資開發有限公司在湘鄉市政府官方網站回復市民:G354、S226韶山經月山至水府廟公路工程於2021年3月28正式開工,目前正在白田段五星村村部門口處先行進行了試驗段路基施工,至2021年6月21日止已完成300m路基開挖及換填。
