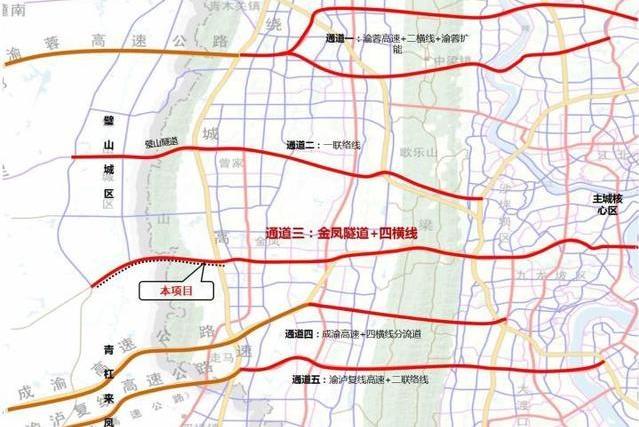

金鳳隧道工程西起於璧山區黛山大道,東止於重慶高新區高新大道,全長9.2公里,設定隧道1座3.0公里、互通立交4座以及綜合管網等附屬工程。項目分為主城區段和璧山段兩部分實施。
主城區段:璧青路以東至重慶高新區高新大道,長6.1公里(其中璧山境內長2.1公里),概算投資為36.58億元,由重慶城投基礎設施建設有限公司負責實施,於2021年3月開工建設。
璧山段:璧青路以西至黛山大道,長3.1公里,概算投資為6.29億元,建設單位為重慶城投曙光湖建設有限公司。於2023年2月開工建設。
基本介紹
- 中文名:金鳳隧道
- 外文名:Jinfeng Tunnel
- 投用狀態:建設中
- 所屬地區:重慶市高新區
- 長度:9.2 km
- 建設單位:重慶城投基礎設施建設有限公司(主城區段);重慶城投曙光湖建設有限公司(璧山段)
建設歷程,隧道設計,價值意義,
建設歷程
2018年1月,金鳳隧道可行性研究報告獲市發展改革委批覆。'
2019年12月29日,金鳳隧道項目正式開工。
2022年9月,金鳳隧道項目金鳳立交主線正式進入繞城高速匝道範圍內施工。11月25日上午8點,重慶市重點工程金鳳隧道工程(中心城區段)右洞順利實現貫通,標誌著金鳳隧道工程(中心城區段)項目施工建設取得重大進展,為全線順利通車奠定了堅實基礎。
2022年12月13日,重慶市級重點工程金鳳隧道工程(主城區段)左洞歷經500多天奮戰順利實現貫通,比計畫提前68天。至此金鳳隧道雙洞全部貫通,標誌著金鳳隧道(主城區段)施工建設取得重大進展,為全線順利通車奠定了堅實基礎。
截至2023年5月,金鳳隧道主體結構已全部結束,正在進行溝槽、消防、機電等附屬工程施工。6月,金鳳隧道項目已經完成投資金額的70%,前正在加速推進主線橋和其他匝道的施工,預計2023年11月可完成全部橋樑鋼箱梁安裝。12月21日,隨著主線4號橋最後一片鋼箱梁吊裝到位,金鳳隧道工程(主城區段)項目實現主線貫通。
2024年1月,金鳳隧道已完成總工程量的93%。
2024年3月12日,金鳳隧道全線通車在即,金鳳隧道璧山區側配套綠化工程施工現場(進口段)開展義務植樹活動。4月2日,從重慶城投建設公司獲悉,金鳳隧道項目主線目前已具備通車條件,即將通車。
隧道設計
金鳳隧道工程起於重慶市璧山區黛山大道,穿越縉雲山後,止於九龍坡區高新大道。設計為雙向6車道,全長約9.公里,其中,隧道1座長約2.76公里、立交4座,預計2020年前後建成。金鳳隧道建成後,可從璧山直接到達九龍坡,大大縮短兩地出行時間。
工程位於璧山區青槓街道和九龍坡區金鳳鎮,西起璧山區黛山大道,整體為東西走向,止於九龍坡區高新大道。工程為新建城市主幹路,雙向六車道,設計車速60千米/小時,全長9.23千米,設立交4座(黛山立交、東林立交、青槓立交和金鳳立交)、隧道1座(金鳳隧道)、主線橋樑4座、隧道管理用房1處、收費站及管理用房1處。總占地面積129.07hm,其中永久占地面積120.10hm,臨時占地面積8.97hm。挖填方總量666.05萬m,其中挖方量288.13萬m(含表土剝離29.62萬m,清淤13.27萬m),填方量377.92萬m,借方量105.21萬m(全部來源於陶家隧道工程棄渣),產生棄方15.42萬m。設工生產生活區2處(與管理設施、路基中央綠化帶永臨結合)、棄渣場2處、臨時堆土場2處(用於轉存來自陶家隧道工程的借方)、表土堆場19處(永臨結合);借方來自陶家隧道工程棄方,不設取土場;不設施工便道。工程總投資517036.85萬元,其中,土建投資319721.73萬元,計畫工期為2020年1月至2023年12月,總工期48個月。
價值意義
工程建成後,將通過高新大道與中梁山隧道、快速路四橫線相連,形成一條橫貫城市東西向的交通大動脈,進一步完善主城區西部片區路網結構,有效緩解璧山隧道、成渝高速中梁山隧道通行壓力。
項目建成後將通過高新大道、中梁山隧道與主城快速相連,有效緩解璧山隧道、成渝高速中梁山隧道通行壓力,縮短璧山區同城化的時空距離。同時,對完善重慶市西部快速路網骨架、助力西部(重慶)科學城高質量發展、助推成渝地區雙城經濟圈建設都具有重要作用。
