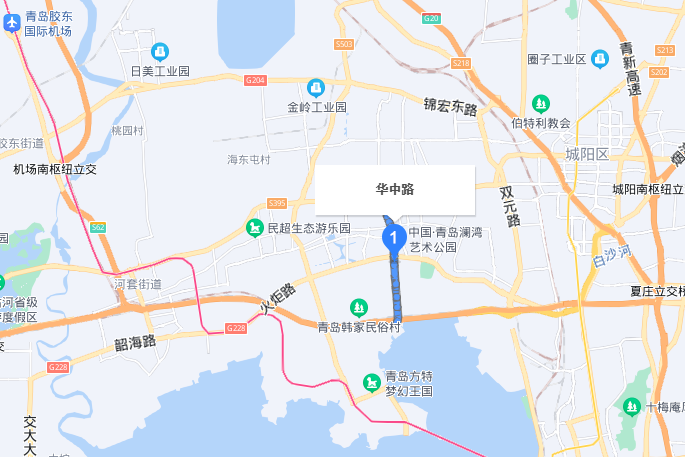

華中路位於青島市,南起跨海大橋紅島南出口,北至城陽區正陽路,長約9.2公里,是連線東岸城區、北岸城區,串聯高新區、軌道交通示範區兩大功能區的重要的交通幹道。工程於2013年建成通車,因受各種因素制約,後陽段道路未能貫通。2021年6月30日華中路貫通正式通車運營。

基本介紹

  • 中文名:華中路
  • 地理位置:青島市
  • 長度:9.2 km
  • 起點:跨海大橋紅島南出口
  • 終點:城陽區正陽路
建設進程,建設意義,

建設進程

2013年已建成通車,因拆遷騰地工作制約,後陽段約773米道路未能貫通,制約了華中路通行能力的發揮。
因北岸城區經濟社會快速發展,周邊區域交通需求急劇增長,2020年1月16日,華中路貫通工程項目用地預審和規劃選址獲市自然資源和規劃局批覆。2月7日,青島市發展改革委、市交通運輸局委託市工程諮詢院採取遠程視頻會議的形式,組織召開了青蘭高速公路雙埠至河套段改擴建及連線線工程先期實施段(華中路貫通工程)工程可行性研究報告評估會議。2月24日,市發改委完成可研報告批覆。3月18日,完成涉鐵設計、安評、第三方監測政府採購開標。3月24日,完成勘察設計單位招投標。3月27日,完成代建單位政府採購。在前期工作全面完成基礎上。3月31日,華中路貫通工程召開初步設計評審會。
2020年6月30日,該項目發布招標公告。7月29日,青島路橋建設集團有限公司成功中標,成為青蘭高速公路雙埠至河套段改擴建及連線線工程先期實施段(華中路貫通工程)施工中標單位。該項目總投資138255000元,路線全長773.433m,起自城陽區後陽村北華中路橋頭,向南下穿青連鐵路,設定35+35+24.3+30的現澆箱樑上跨現狀青蘭高速後,向南接前陽村東側已實施路面,到達本項目終點。全線新建大橋138.3米/1座,新建涵洞1道。公路等級為高速公路,設計時速度80公里/小時,雙向六車道,路基寬度31.5米,橋涵設計荷載為公路-I級,橋涵設計洪水頻率1/100。
華中路貫通工程於2020年7月開工建設,計畫交工日期為2021年7月29日,工期一年。
2021年6月19日,華中路貫通工程建成試通車。6月30日正式通車運營,高新區中東片區沿華中路至跨海大橋直達主城區的通行也將更加便利,預計將比通車前節省15分鐘左右。

建設意義

華中路貫通後,高新區中東片區沿華中路至跨海大橋直達主城區的通行更加便利,輻射高新區承接主城區外溢人口和資源的優勢愈發明顯,在助推高新區更好更快發展的同時,對於提升新機場集疏運功能,完善高速公路路網建設,提高道路通行能力和服務水平,促進沿線區域經濟社會發展都具有重要意義。
