基本介紹
- 中文名:仁麗鐵路
- 外文名:Renhe-Lijiang Railway
- 開通日期:2011年10月29日
- 線路長度:14.714千米(截至2011年10月)
- 運營速度:120千米/小時(提速前)、140千米/小時(提速後)
- 線路等級:國鐵Ⅰ級客運鐵路
- 車站數量:2個(其中1個辦理客運,截至2011年10月)
- 起止站點:仁和站、麗江站
建設歷程,線路站點,設計參數,沿線車站,線路走向,運營情況,設備設施,建設成果,技術難題,主要工程,價值意義,
建設歷程
2009年1月9日,仁麗鐵路開工建設。
2010年4月9日上午,新捆鑽烏屑關坡隧道貫通。10月底,仁麗鐵路路基鋪設完成。
2011年10月29日,仁麗鐵路開通運營。
線路站點
設計參數
數據項目 | 線路數據 |
鐵路等級 | 國鐵Ⅰ級 |
設計速度 | 120千米/小時(提速前)、140千米/小時(提速後) |
線路長度 | 14.714千米 |
正線數目 | 單線 |
設施類型 | 電氣化鐵路 |
限制坡度 | 12‰ |
最小曲線半徑 | 普通1200米,特殊困難800米 |
到發線有效長度 | 650米,預留850米 |
閉塞類型 | 繼電半自動閉塞 |
動車組型號 | CRH2G |
參考資料: |
沿線車站
車站序號 | 車站名稱 | 車站類型 | 里程備閥局(千米) | 車站地址 | 區域管理 | 備註 |
1 | 越行站 | 0 | 雲南省麗江市古城區七河鎮仁和村 | 此站為仁麗鐵路和大麗鐵路的交匯站 | ||
2 | 客運站 | 14.714 | 雲南省麗江市玉龍縣黃山鎮上吉路 | 此站為仁麗鐵路和麗香鐵路的交匯站 |

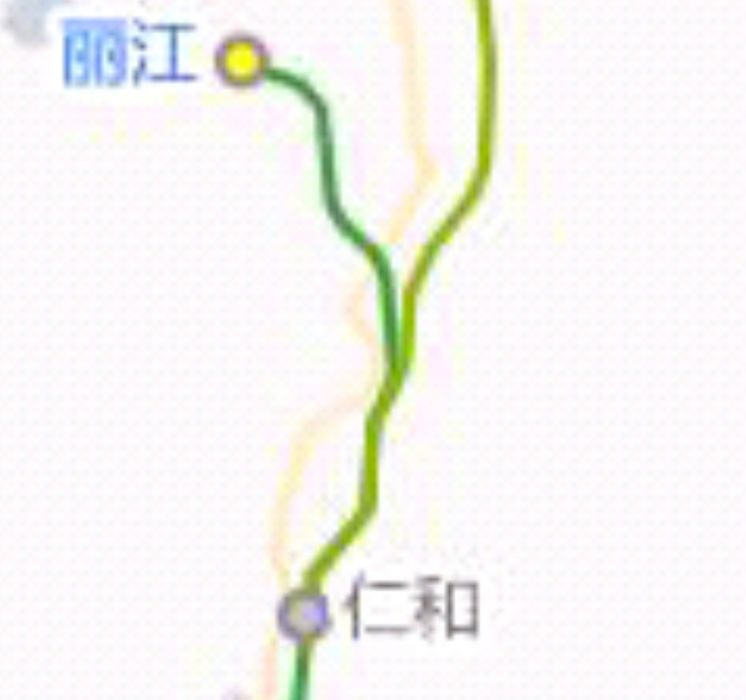

線路走向
運營情況
- 運營歷程
2019年1月5日,仁麗鐵路開行動車組。7月27日,仁麗鐵路實行電子客票試點。
2020年1月6日,仁麗鐵路麗江站正式實施電子客票業務,並實現全國聯網。
設備設施
- 車輛設施
截至2019年1月,投入仁麗鐵路運行付槓驗翻動車組為和諧號CRH2G型電力動車組,又稱“高原動車”,具有耐高寒、耐高溫、抗風沙、適應高海拔、坑宙抹防紫外線老化五大優勢,最高運行速度可達250公里每小時。
建設成果
技術難題
新關坡隧道地處麗江旅遊地區,自然條件差、環境保護壓力大,是地地背質情況複雜、施工風險大的一座隧道。
主要工程
截至2011年10月,仁麗鐵路共有橋樑10座,涵洞45座,隧道1座。
- 新關坡隧道
新關坡隧道全長2060米,在隧道中部挨茅懂線路左側設有一長度為25m的橫洞,橫洞按照無軌雙車道設計,橫洞斷面淨空尺寸為75米x62米。 採用V級圍岩模築襯砌,設定拱牆14型鋼鋼架及拱部超前小導管加強支護。橫洞與線路平面交角為90°。在該隧道建設中,建設方針對工程特點和地質複雜情況,採用PSP地質預報,及超前探孔等措施,克服了軟弱破碎圍岩、淺埋、偏壓等難題,並安全穿過了三家村斷層。2010年4月9日上午,新關坡隧道貫通。
價值意義
仁麗鐵路通車運營對於填補滇西北地區的鐵路網空白、改善各族民眾出行條件、最佳化區域間資源配置、促進沿線地區經濟社會發展具有十分重要的意義。(時任雲南省委常委、常務副省長羅正富 評)
仁麗鐵路的建設就是中國共產黨雲南省委員會、雲南省人民政府助推麗江加快建設融入橋頭堡建設,促進區域經濟加快發展做出的重大舉措。仁麗鐵路工程的順利竣工在麗江交通建設史上具有重要意義,它實現了麗江鐵路、公路、航空三位一體的立體交通運輸目標,有利於麗江促進改變開放、凸顯區位優勢、有利於發揮綜合效益,實現產業結構最佳化升級,促進麗江跨越發展。(時任麗江市委書記王君正 評)
仁麗鐵路的建設,對於緩解滇西北地區交通運輸狀況,最佳化區域間資源配置,推動雲南旅遊、水電、礦產等資源的深度開發,促進滇西北地區經濟社會又好又快發展具有十分重要的意義。(滇西鐵路建設指揮部 評)
價值意義
仁麗鐵路通車運營對於填補滇西北地區的鐵路網空白、改善各族民眾出行條件、最佳化區域間資源配置、促進沿線地區經濟社會發展具有十分重要的意義。(時任雲南省委常委、常務副省長羅正富 評)
仁麗鐵路的建設就是中國共產黨雲南省委員會、雲南省人民政府助推麗江加快建設融入橋頭堡建設,促進區域經濟加快發展做出的重大舉措。仁麗鐵路工程的順利竣工在麗江交通建設史上具有重要意義,它實現了麗江鐵路、公路、航空三位一體的立體交通運輸目標,有利於麗江促進改變開放、凸顯區位優勢、有利於發揮綜合效益,實現產業結構最佳化升級,促進麗江跨越發展。(時任麗江市委書記王君正 評)
仁麗鐵路的建設,對於緩解滇西北地區交通運輸狀況,最佳化區域間資源配置,推動雲南旅遊、水電、礦產等資源的深度開發,促進滇西北地區經濟社會又好又快發展具有十分重要的意義。(滇西鐵路建設指揮部 評)
